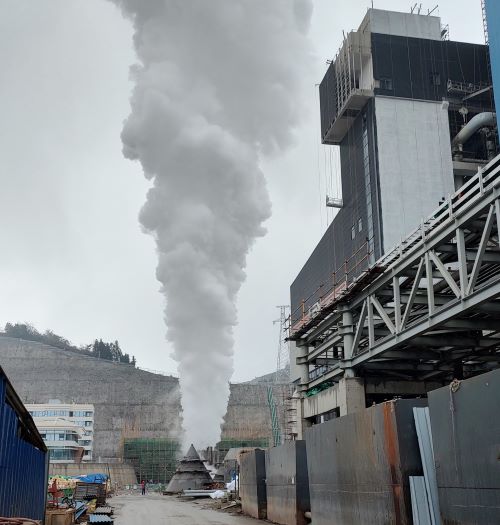

1月2日,監理公司參建的盤南2x660兆瓦低熱值煤發電項目1號機組蒸汽吹管順利完成。 盤南2x660兆瓦低熱值煤發電項目1號機組吹管范圍包括過熱蒸汽系統、再熱蒸汽系統及相關旁路管道等。2025年12月26日,1號機組點火;2025年12月27日,開始正式吹管,嚴格按已批準#1號機組吹管調試措施和澆注料廠家要求的中低溫烘爐曲線進行;2026年01月02日,各系統分別連續更換2次靶板進行檢查,均無0.8毫米以上的斑痕,且0.2毫米~0.8毫米范圍的斑痕數量在規范標準的允許范圍,吹管合格。 吹管之前,項目監理部與業主、總包、施工單位,分別從技術層面上明確了吹掃范圍、吹掃步驟、吹掃方法以及吹掃合格標準,明確了安裝、調試、監理、工程建設等各單位的職責分工,嚴格按照方案要求分專業、分系統進行全面排查,對影響吹管前應具備的條件認真梳理,逐一落實到位。安全方面對點火吹管過程中可能出現的人身傷害、設備安全、職業健康及環境保護等事故做了充分的危險點分析及預控。為提高防范和應急能力,制定專門應急預案,明確分工及應急措施。在進度管理上,以調試促安裝,試運指揮部每日兩次召開調試協調會,對照鍋爐吹管條件逐項盤點,及時解決安裝和調試過程中出現的設計、設備、施工組織等各項問題。吹管期間,調試、監理、運行人員實行24小時全天候監護,對系統的安全性、完備性進行全面梳理排查。監理部人員白班在各自專業網格點全程跟蹤系統完善、督促缺陷消除和安全巡檢,夜班值守隨時為吹管的各項工作待命。 為保證安裝質量,確保1號機組吹管安全順利成功,在鍋爐及四大管道、爐墻澆注料安裝過程中,項目監理部以巡視、平行檢查、旁站等形式實施全過程質量控制。點火、吹管前,項目監理部組織建設單位、施工單位、調試單位、生產單位等相關人員對點火前具備條件、吹管前具備條件進行聯合檢查,對檢查出的問題,以專項檢查整改單的形式督促施工單位限期整改完畢,有效排除了施工中可能存在的任何安全隱患,以確保吹管順利。吹管過程中,項目監理部組織進行吹掃程序及作業環境檢查,鍋爐、汽機、安全等專業監理工程師進行全程過巡視檢查,為吹管安全順利進行保駕護航。 吹管的作用是將制造、安裝過程中蒸汽管線內焊渣、銹垢及其他雜物吹掃干凈,防止沉積在受熱面管道造成爆管或進入汽輪機損壞汽輪機部件,確保機組安全、經濟運行。1號機組吹管完成,為后續機組整套啟動試運奠定了堅實基礎。項目監理部全體監理人員將繼續以“守法、誠信、公正、科學”的服務準則,以更加飽滿的熱情和高昂的斗志投入到工作中去,為按期實現機組投產而全力以赴。 |
|||||
|
|
| 【打印】 【關閉】 |
